淺談基坑邊坡土釘牆支護
分類:
發布時間:
2011-12-28
土釘牆是一(yī / yì /yí)種邊坡穩定式的支護,其作用與被動起擋土作用的支護形式不同,它是起主動作用,增加邊坡的穩定性,使基坑開挖後坡面保持穩定的一(yī / yì /yí)種支護方式。
下面就國安03E—1廠房工程基坑土釘牆的支護方案作一(yī / yì /yí)下簡單的介紹,供大家參考。
本工程東西長30.5M,南北寬25.3M,建築總面積爲(wéi / wèi)5401m2。框架結構,地(dì / de)下一(yī / yì /yí)層,地(dì / de)上六層,建築總高度22.80m。
該工程2009年2月23日開始挖土,基坑開挖深度3.5M,雖然開挖深度不是很深,但由于現場條件所限,基坑放坡坡度隻有1:0.3,而且土質爲(wéi / wèi)粉砂土,土質松散,容易坍塌,考慮到這種情況,項目部和(hé / huò)甲方協商決定基坑邊坡采用土釘支護。
根據施工方案的要(yào / yāo)求,基坑土方分2層開挖,第一(yī / yì /yí)層先沿四周開始開挖,深度爲(wéi / wèi)1.5~1.8M,寬度以不影響土釘成孔爲(wéi / wèi)宜;第二層開挖至基底,随開挖随支護。
土釘支護施工工藝:
修坡→土釘成孔→錨杆制作→安放錨杆→注漿→壓漿→綁紮護坡鋼筋網片→壓筋焊接→噴射護坡混凝土。
1、修坡。由于地(dì / de)理位置所限最大放坡1:0.3,坡度較陡,在開挖過程中适當多留些土,進行人工清理修坡。使坡度平滑,避免凹凸不平,影響護坡質量。
2、成孔。采用8cm洛陽鏟人工成孔,孔直徑Φ100mm左右。

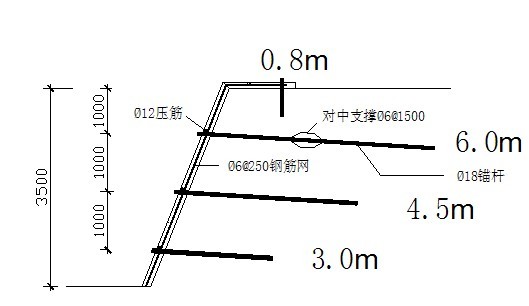

3、錨杆制作。錨杆采用Ф18鋼筋,根據施工方案按三排設計,從上至下各排錨杆長度分别爲(wéi / wèi)6m、4.5m、3m,錨杆采用梅花形布置,錨杆與水平方向夾角10°~15°,壓頂鋼筋采用Φ12螺紋鋼筋,長度爲(wéi / wèi)0.8m。如下圖:
4、安放錨杆。爲(wéi / wèi)保證錨杆在放入孔中時居中,采用錨杆支撐架,錨杆支撐架間距爲(wéi / wèi)1.5米,如上圖。
5、注漿、壓漿,孔内采用水灰比0.45~0.5純水泥漿,進行全程灌注,注漿水泥采用32.5級普通水泥,注漿壓力爲(wéi / wèi)0.2~1.5Mpa。用注漿機通過注漿管向錨杆、錨管孔内注漿直至注滿,等10分鍾後,再将注漿管放入孔内,用水泥袋子堵住孔口,進行第二次壓漿,直到壓滿爲(wéi / wèi)止。
6、綁紮護坡鋼筋網片。鋼筋網采用Φ6@250,與壓筋及錨杆交接處采用點焊,其餘交叉點全部采用綁紮。
7、壓筋、焊接。爲(wéi / wèi)保證綁紮成型的護坡鋼筋網與土釘鋼筋形成一(yī / yì /yí)個整體,在鋼筋網表面縱橫設置Φ12的壓筋,壓筋成菱形布置,壓筋與鋼筋網及錨杆鋼筋焊接牢固,每排錨杆一(yī / yì /yí)道壓筋。
8、噴漿。噴射混凝土配比:水泥:砂:石=1:2:2,強度不低于C20,厚度爲(wéi / wèi)80±20mm。如果噴射混凝土較厚時,可采用2次噴射完成。
根據本工程實施效果,該方案達到了(le/liǎo)保持基坑邊坡土方穩定性的要(yào / yāo)求,避免了(le/liǎo)土方坍塌給施工帶來的安全隐患。
上一(yī / yì /yí)頁
下一(yī / yì /yí)頁
上一(yī / yì /yí)頁
下一(yī / yì /yí)頁
更多資訊
地(dì / de)址:鄭州經濟技術開發區航海東路1097号
電話:0371-66781757
傳真:0371-66781757
E-mail: hnsgjjt@163.com
網址: http://www.hnsgjjt.com
- ————— 公共資源網 —————
地(dì / de)址:鄭州經濟技術開發區航海東路1097号 電話:0371-66781757 傳真:0371-66781757 郵箱:hnsgjjt@163.com 營業執照
本網站已支持IPV4 / IPV6 雙向訪問 營業執照
地(dì / de)址:鄭州經濟技術開發區航海東路1097号 電話:0371-66781757
傳真:0371-66781757 郵箱:hnsgjjt@163.com
